Фазы проектного цикла
Фазы обычно идут последовательно и ограничиваются передачей технической информации или сдачей технического элемента.
Лишь немногие жизненные циклы проектов идентичны друг другу, хотя во многих случаях жизненные циклы проектов включают в себя фазы со схожими названиями и схожими результатами поставки. Некоторые жизненные циклы состоят из 4 или 5 фаз, но некоторые имеют 9 фаз и более. Даже в пределах одной области приложения могут существовать значительные различия. В одной организации жизненный цикл разработки программного обеспечения может включать только одну фазу создания продукта, а в другой могут выделяться отдельные фазы для разработки архитектуры и окончательной доводки. У подпроектов также могут быть разные жизненные циклы. Например, архитектурная фирма, получившая заказ на проектирование нового офисного здания, участвует в двух фазах проекта заказчика: сначала на этапе проектных работ – в фазе определения, а затем на этапе надзора за строительными работами – в фазе реализации. При этом собственно проектирование здания – это отдельный проект архитектурной фирмы, имеющий свои фазы: разработку концепции, определение, реализацию, завершение. Архитектурная фирма может даже рассматривать проектирование здания и надзор за строительными работами как отдельные проекты со своим собственным набором фаз.

Рисунок 5 Фазы жизненного цикла
Можно выделить четыре фазы жизненного цикла проекта:
фаза 1 - предынвестиционные исследования;
фаза 2 - инвестирование;
фаза 3 - эксплуатация проекта;
фаза 4 - послеинвестиционные исследования.
Предынвестиционные исследования. Фаза предшествует основному объему инвестиций. На этом этапе осуществляется анализ альтернативных вариантов проекта, выбирается наиболее удачный, выполняется технико-экономическое обоснование, проводятся маркетинговые исследования, осуществляется выбор поставщиков, сырья и оборудования, ведутся переговоры с потенциальными инвесторами и участниками проекта, осуществляется юридическое оформление проекта (регистрация предприятия, оформление контрактов и т.п.) и проводится эмиссия акций и других ценных бумаг.
Предынвестиционные исследования включают процесс подготовки большого объема документов, в том числе: план-схема проекта, организационный договор между участниками проекта, инженерно-техническое заключение, отчет о результатах анализа альтернативных вариантов, отчет об аудиторской проверке финансового состояния инициатора проекта, технико-экономическое обоснование проекта, доклад-резюме технико-экономического обоснования проекта, экспертное заключение консалтинговой фирмы, экспертное заключение инвестора, договор о финансировании проекта. Наличие полного набора этих документов отражает тщательность подготовки проекта и снижает риск его осуществления.
Инвестирование. Принципиальное отличие этой фазы развития состоит, с одной стороны, в том, что начинают предприниматься действия, требующие гораздо больших затрат и носящие уже необратимый характер (закупка оборудования, материалов или строительство), а с другой - проект еще не в состоянии обеспечить свое развитие за счет собственных средств. На этой фазе формируются постоянные активы предприятия. На стадии осуществляются контроль и наблюдение за всеми видами работ или деятельности по мере прогресса проекта, а также инспекция и контроль органами надзора в стране, где ведутся работы, или внешними финансовыми агентствами. Порядок проведения инспекции и контроля должен быть согласован на стадии переговоров.
Эксплуатация проекта. Этот период характеризуется началом производства продукции или оказания услуг и соответствующими поступлениями и текущими издержками.
Послеинвестиционные исследования, завершающая оценка, по существу, устанавливает, насколько план проекта соответствует условиям, в которых проект осуществлялся и эксплуатировался, а также каким оказался вклад плана проекта в воздействие работающего проекта на экономику и другие аспекты. Завершающая оценка преимущественно ведется тогда, когда проект после осуществления находился в эксплуатации от 2 до 3 лет. [10; 46]

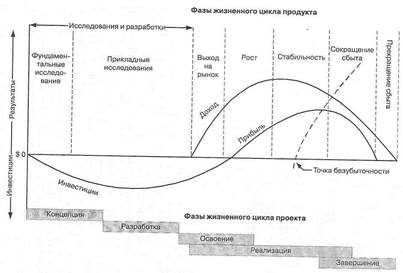

Рисунок 6. Обычная последовательность фаз в жизненном цикле проекта
